Guía · Ampliaciones

Ampliación de segundo piso en Santiago: permisos, proceso y plazos

Todo lo que necesitas saber antes de crecer hacia arriba: si tu casa lo resiste, qué permisos exige la municipalidad, cuánto demora cada etapa y qué errores evitar. Escrito en simple, sin letra chica.

En resumen

  • Ampliar en segundo piso siempre requiere permiso de edificación ante la Dirección de Obras Municipales (DOM) de tu comuna.
  • El primer paso no es el diseño: es la factibilidad estructural — confirmar que fundaciones y muros pueden recibir el peso adicional.
  • Entre estudio, permiso, obra y recepción, un proyecto completo suele tomar entre 6 y 12 meses (referencial: cada caso y cada comuna varían).
  • La tramitación del permiso y la recepción la gestionan tu arquitecto y los profesionales a cargo; Construcasa acompaña, coordina con ellos y construye conforme a lo aprobado.

Nuestra obra en imágenes

De la estructura al cierre: un segundo piso en obra

Fotos reales de una obra nuestra: la estructura liviana de un piso superior, su cierre con paneles OSB y el resultado terminado.

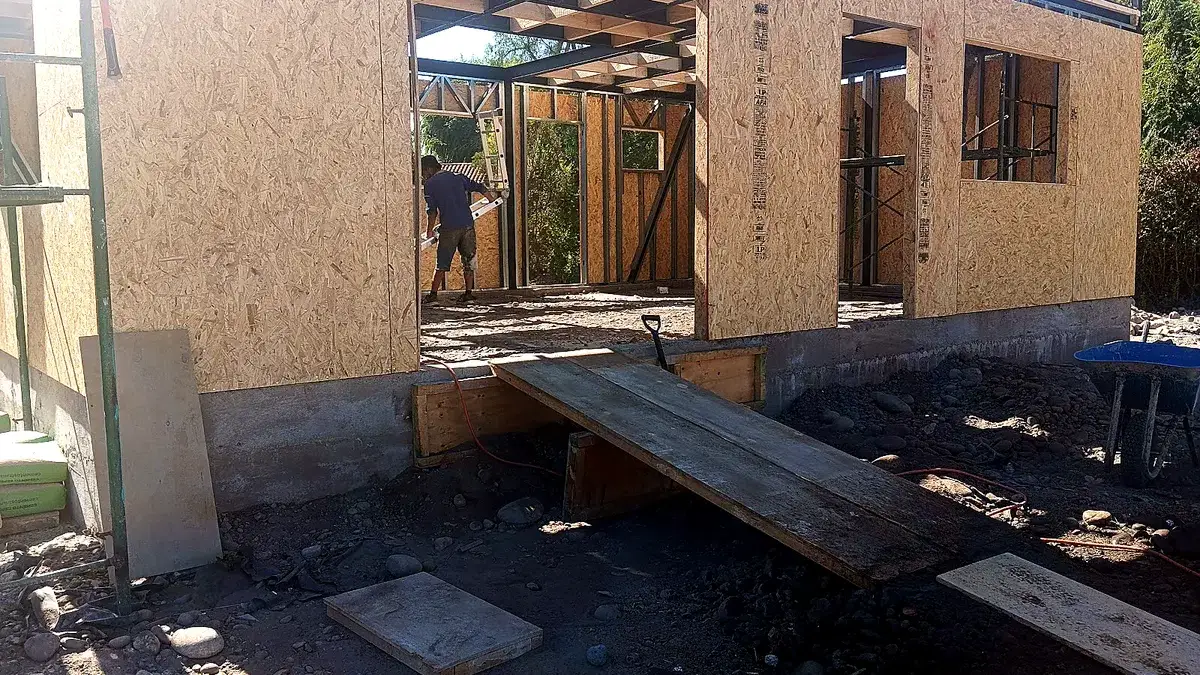

Entramado de un piso superior en construcción, con un trabajador y una rampa de acceso a la obra.
El entramado en obra: la estructura liviana de un piso superior antes de revestir y cerrar.

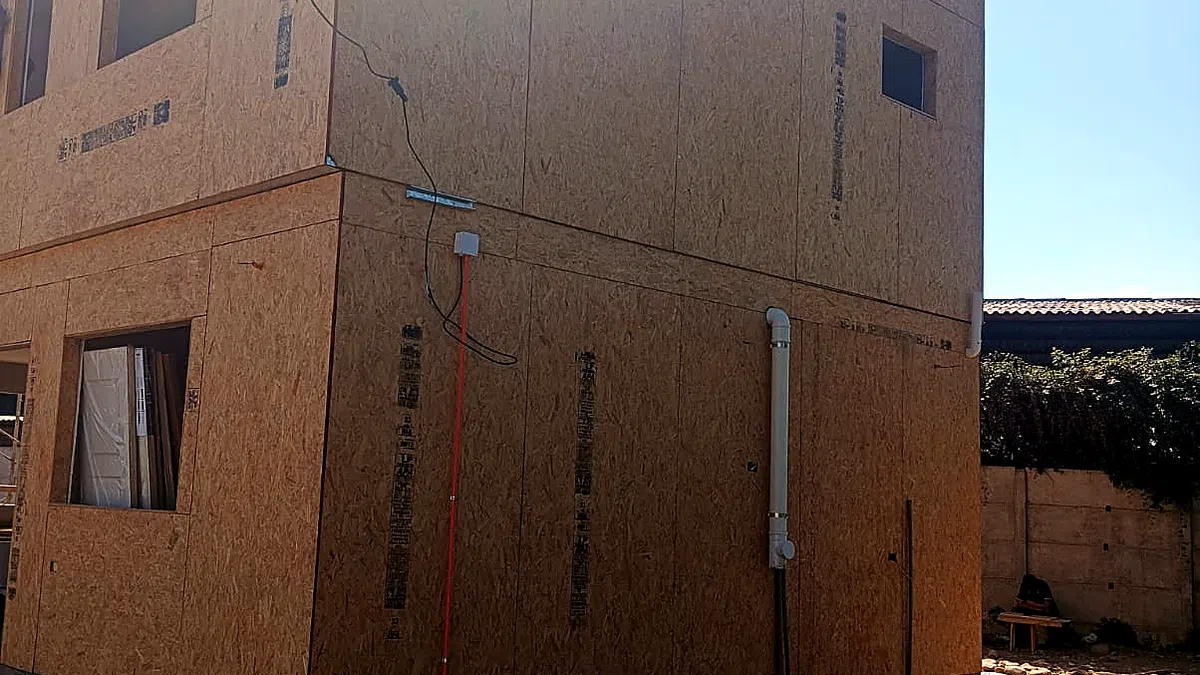

Piso superior revestido con paneles OSB durante la construcción, con las aberturas de ventanas ya definidas.
Cierre con paneles OSB: sobre ellos van la barrera de humedad, la aislación y el revestimiento final.

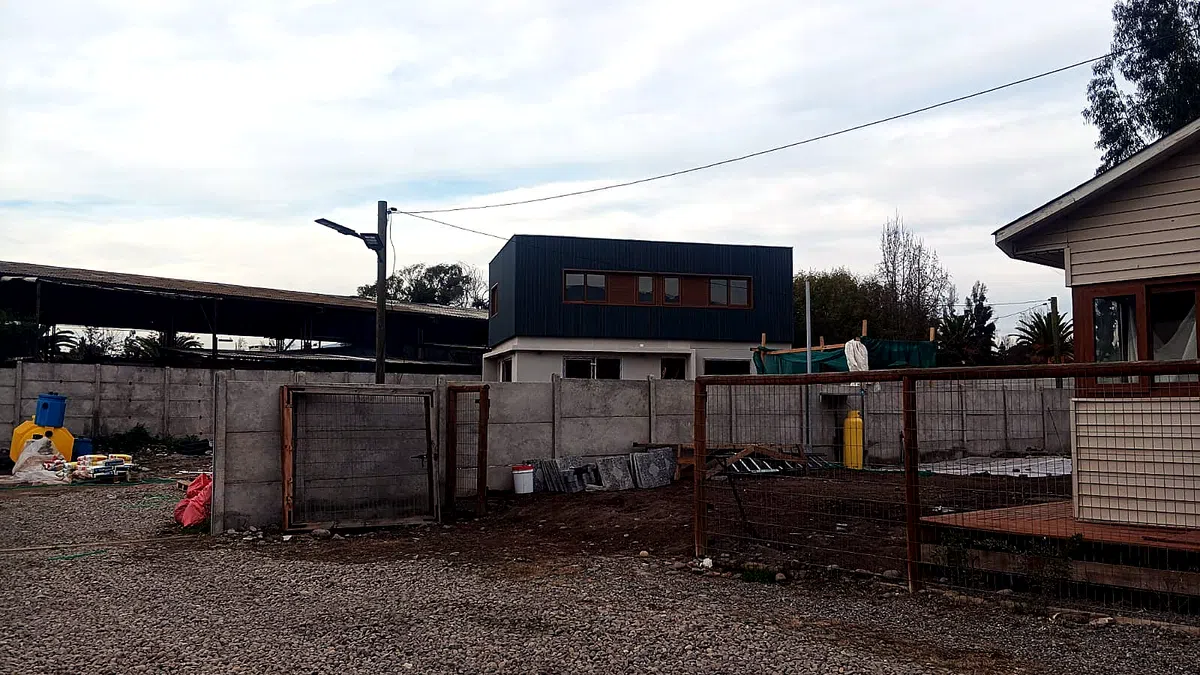

Casa de dos pisos terminada, con el nivel superior revestido en plancha metálica oscura.
Una obra nuestra terminada, con el nivel superior liviano revestido en plancha metálica.

Lo básico

Qué es ampliar en segundo piso y cuándo conviene

Una ampliación de segundo piso consiste en construir nuevos recintos habitables sobre la estructura existente de tu casa: dormitorios, un baño adicional, un estar o un home office. A diferencia de una ampliación en primer piso, no sacrifica patio ni jardín — el terreno que ya tienes se aprovecha hacia arriba.

Es una ampliación mayor: implica obra gruesa, proyecto de cálculo estructural y una cubierta nueva, por lo que se aborda como un proyecto de construcción completo, con sus proyectos técnicos y su permiso, no como una obra menor.

Suele convenir cuando…

  • La familia creció y mudarse de barrio no es opción.
  • El terreno es acotado y no quieres perder patio ni estacionamiento.
  • La norma de tu comuna ya no permite ocupar más suelo, pero sí queda constructibilidad disponible en altura.
  • Quieres separar zonas: dormitorios arriba, vida común abajo.

Conviene pensarlo dos veces cuando…

  • La estructura existente requiere refuerzos mayores y hay terreno disponible: a veces crecer en primer piso resulta más razonable.
  • La altura máxima o las rasantes de tu comuna impiden un segundo piso completo.
  • No hay dónde ubicar la escalera sin sacrificar un recinto clave.

Paso a paso

El proceso completo, de la idea a la recepción final

Cinco etapas que siempre están, en este orden. Saltarse una es la fuente clásica de problemas.

  1. 1

    Estudio de factibilidad estructural

    Antes de dibujar nada, hay que saber si la casa puede recibir un segundo piso: un profesional revisa fundaciones, muros y techumbre, y el ingeniero calculista determina si se necesita reforzar la estructura existente. Este paso evita comprometer plazos y presupuesto sobre una base que no resiste.

  2. 2

    Proyecto de arquitectura y cálculo

    Un arquitecto desarrolla el proyecto: distribución de los nuevos recintos, ubicación de la escalera, fachada y especificaciones técnicas, verificando las normas urbanísticas de tu comuna. En paralelo, el ingeniero firma el proyecto de cálculo estructural.

  3. 3

    Permiso de edificación en la DOM

    El arquitecto patrocinante ingresa el expediente a la Dirección de Obras Municipales (DOM) de tu comuna y responde las observaciones hasta obtener el permiso. Nosotros acompañamos y coordinamos con él lo que la obra necesita, y construimos conforme a lo aprobado.

  4. 4

    Obra: estructura, techumbre y terminaciones

    Con el permiso aprobado parte la construcción: refuerzos si corresponden, estructura del segundo piso, cubierta nueva, instalaciones y terminaciones integradas a lo existente, cuidando la casa habitada durante la obra.

  5. 5

    Recepción final ante la DOM

    Terminada la obra, el arquitecto y los profesionales a cargo solicitan la recepción final ante la DOM, que deja la ampliación en regla y con sus metros incorporados formalmente a la vivienda. Sin este paso, la ampliación queda irregular.

¿Quieres ver cómo abordamos las ampliaciones? Revisa nuestro servicio de ampliaciones de casas y algunos proyectos realizados.

Plazos

¿Cuánto demora una ampliación de segundo piso?

Plazos referenciales por etapa. Cada proyecto, cada estructura y cada DOM son distintos: el plazo real de tu caso queda por escrito en la cotización.

Etapa Plazo referencial
Estudio de factibilidad y cálculo estructural 2 a 4 semanas
Proyecto de arquitectura y expediente para la DOM 1 a 2 meses
Revisión del permiso de edificación en la DOM 1 a 3 meses en la práctica, según comuna y observaciones
Obra (segundo piso de tamaño medio) 3 a 6 meses según superficie y terminaciones
Recepción final ante la DOM 2 semanas a 2 meses según comuna

Un dato útil: la ley fija plazos acotados para que la DOM revise un expediente completo (del orden de 30 días, y menos si el proyecto va con informe de un revisor independiente), pero el ciclo real incluye observaciones y correcciones, y varía según la comuna. Por eso todos los valores de esta tabla son referenciales.

Normativa

Permisos y normativa en lenguaje simple

No necesitas ser experto, pero sí saber qué exige la ley y quién se encarga de cada cosa.

LGUC y OGUC: las reglas del juego

La Ley General de Urbanismo y Construcciones (LGUC) es la ley marco: exige permiso de edificación para ampliar una vivienda y recepción final antes de usar lo construido. La Ordenanza General (OGUC) es su reglamento: fija los estándares técnicos, de habitabilidad y de seguridad que el proyecto debe cumplir.

El plan regulador de tu comuna: cuánto puedes crecer

Cada comuna define altura máxima, coeficiente de constructibilidad, rasantes y distanciamientos. En la práctica, eso determina cuántos metros puedes sumar hacia arriba y con qué forma. El arquitecto lo verifica con el certificado de informaciones previas (CIP) antes de diseñar — pedirlo temprano ahorra rediseños completos.

La DOM: quién aprueba y quién recibe

La Dirección de Obras Municipales revisa el expediente, otorga el permiso de edificación y, terminada la obra, realiza la recepción final. Una ampliación sin recepción queda irregular: complica la venta de la propiedad, los seguros y el avalúo.

Los profesionales: quién firma qué

El expediente lo patrocina un arquitecto, y el proyecto de cálculo estructural lo firma un ingeniero. Ellos gestionan la tramitación ante la DOM. Construcasa, como constructora, acompaña el proceso, coordina con ellos y ejecuta la obra conforme a lo especificado — podemos trabajar con tu arquitecto o ayudarte a definir el alcance antes de iniciar.

Para no tropezar

Errores comunes al ampliar en segundo piso

Construir sin permiso «para regularizar después»

La regularización posterior no siempre es posible, depende de leyes especiales vigentes y puede obligar a demoler lo que no cumple norma. Una ampliación sin recepción final además complica la venta y el avalúo de la casa.

Saltarse el cálculo estructural

Un segundo piso agrega carga permanente a muros y fundaciones que no fueron diseñados para recibirla. Sin proyecto de cálculo firmado por un ingeniero, se arriesga la seguridad de toda la casa — y el permiso no se aprueba.

Diseñar sin revisar la norma de la comuna

Altura máxima, rasantes y coeficiente de constructibilidad del plan regulador comunal definen cuánto puedes crecer hacia arriba. Diseñar primero y revisar después suele terminar en rehacer el proyecto.

Olvidar la escalera en el diseño

La escalera consume superficie útil del primer piso y condiciona toda la distribución. Definir su ubicación temprano evita perder el recinto más útil de la casa.

Subestimar la vida bajo la obra

Abrir la techumbre expone la casa al clima y hay semanas de mayor impacto. Planificar etapas, protecciones y sellos provisorios hace la diferencia entre una obra vivible y un mal recuerdo.

Elegir solo por el precio más bajo

Sin una cotización detallada por ítem no sabes qué incluye cada oferta: refuerzos, cubierta, instalaciones y terminaciones pueden estar — o no — dentro del número. Compara alcances, no solo totales.

Presupuesto

¿Cuánto cuesta ampliar en segundo piso?

No publicamos cifras genéricas, porque serían mentirle a tu proyecto: dos ampliaciones de los mismos metros pueden costar muy distinto. Esto es lo que de verdad mueve el presupuesto.

Metros cuadrados a construir

Es el factor base: más superficie es más estructura, más cubierta y más terminaciones.

Estado de la estructura existente

Si las fundaciones o muros necesitan refuerzo, la partida estructural crece antes de sumar un solo metro nuevo.

Materialidad del segundo piso

Las estructuras livianas (como metalcon o madera) pesan menos y suelen requerir menos refuerzos que la albañilería; la elección depende del proyecto.

Nivel de terminaciones

Pisos, revestimientos, puertas y ventanas mueven el presupuesto tanto como la obra gruesa.

Instalaciones nuevas

Un baño adicional en el segundo piso implica gasfitería, alcantarillado y ventilación; también suman la calefacción y la instalación eléctrica.

Escalera y modificaciones al primer piso

Abrir la losa o el cielo, estructurar la escalera y rehacer lo intervenido en el piso existente es parte del costo real del proyecto.

Honorarios y derechos

El proyecto de arquitectura, el cálculo estructural y los derechos municipales del permiso son parte del presupuesto total, aunque no son parte de la obra.

Con una visita técnica y el proyecto a la vista, te entregamos una cotización por escrito, detallada por ítem, con materiales y plazos — así comparas alcances reales, no solo totales.

Por qué con Construcasa

Construir hacia arriba con respaldo

Ampliamos casas en Santiago y toda la Región Metropolitana, con estructura formal, coordinación con los profesionales a cargo y terminaciones integradas a lo existente.

  • Cotizaciones claras

    Sabes qué incluye antes de empezar.

  • Comunicación directa

    Una contraparte que responde.

  • Trabajo ordenado

    Cuidamos tu espacio y la limpieza.

  • Soluciones prácticas

    Enfoque en resolver, sin vueltas.

  • Seguridad

    Trabajo con cuidado y responsabilidad.

  • Buenas terminaciones

    El detalle final bien ejecutado.

Conoce el detalle del servicio en ampliaciones de casas en Santiago.

Preguntas frecuentes

Dudas frecuentes sobre el segundo piso

¿Toda casa de un piso puede recibir un segundo piso?

No siempre. Depende de las fundaciones, los muros y el estado general de la estructura: eso lo determina el estudio de factibilidad con el proyecto de cálculo estructural. En algunos casos se puede construir reforzando la estructura existente; en otros, conviene evaluar una ampliación en primer piso si el terreno lo permite.

¿Puedo seguir viviendo en la casa mientras construyen el segundo piso?

En muchos proyectos sí, organizando la obra por etapas y con protecciones provisorias, aunque hay semanas de mayor impacto — sobre todo al intervenir la techumbre. Se evalúa caso a caso en la visita técnica y se planifica antes de empezar.

¿Quién tramita el permiso de edificación: la constructora o el arquitecto?

La tramitación ante la Dirección de Obras Municipales la gestionan tu arquitecto patrocinante y los profesionales a cargo del proyecto. Como constructora, nosotros acompañamos el proceso, coordinamos con ellos y ejecutamos la obra conforme a lo aprobado.

¿Cuántos metros cuadrados puedo ampliar hacia arriba?

Lo define la norma urbanística de tu comuna: el coeficiente de constructibilidad, la altura máxima y las rasantes del plan regulador comunal. El arquitecto lo verifica con el certificado de informaciones previas (CIP) de tu propiedad antes de diseñar.

¿Qué pasa si mi casa ya tiene una ampliación sin permiso?

Conviene regularizarla antes o junto con el nuevo proyecto: la vía concreta depende de la normativa vigente al momento de tramitar y la define el arquitecto según el caso. Una ampliación previa sin recepción puede trabar el permiso del segundo piso, así que es mejor abordarla desde el inicio.

¿En qué material conviene construir un segundo piso?

En la mayoría de los casos se usan estructuras livianas, como metalcon o madera, porque agregan menos peso sobre la estructura existente. La albañilería se reserva para proyectos donde el diseño lo requiere. La recomendación concreta sale del proyecto de cálculo y se refleja en la cotización.

Sobre esta guía

Guía elaborada por el equipo de Construcasa y revisada por Tomás Zambrano, constructor con más de 40 años de experiencia en construcción de viviendas. Publicada en julio de 2026. Su contenido es orientación general y no reemplaza la evaluación de tu arquitecto ni la normativa vigente de tu comuna.
